Wohn- und Geschäftshaus "Mitterfels Mitte"

Aktueller Baustand

Baustand am 26.09.2016



Im Bauabschnitt 1 sind wir fertig. Alle Wohnungen sind bewohnt.

Beim BA 2 ist das 1.OG fertig und bewohnt, im EG läuft der Innenausbau mit Bodenbelägen, Aussenanlage ist fertig.



Baustand am 26.05.2016



Im Bauabschnitt 1 sind wir auf der Zielgeraden. Die Wohnungen werden am 01.06. an die Käufer / Mieter übergeben!

Beim BA 2 läuft der Innenausbau, Estrich ist fertig, Aussenanlage läuft auf Hochtouren. Bis 01.06. ist aspahltiert und angepflanzt!



Baustand am 20.04.2016



Im Bauabschnitt 1 biegen wir auf die Zielgerade ein. Nach 13 Monaten Bauzeit laufen die letzten Maler, Fliesen- und Montagearbeiten und die ersten Wohnungen wurden bereits gereinigt und übergabefertig hergestellt. Im Garten arbeitet der Bagger am Planum.

Beim BA 2 ging es jetzt ganz schnell: der Aussenputz inklusive Anstrich ist fertig und das Gerüst wurde in Rekordzeit wieder abgebaut. Innen laufen die Estricharbeiten....



Baustand am 02.03.2016



Im Bauabschnitt 1 werkeln Fliesenleger, Maler und Bodenleger - damit die ersten Wohnungen Anfang Mai fertig werden.

Beim BA 2 ist Dach und Flachdach fertig, die Rohinstallation Elektro und Heizung / Sanitär abgeschlossen und es laufen die Innenputzarbeiten. Jetzt brauchen wir dann Frühling, damit die Aussenanlagen begonnen werden können....



Baustand am 22.12.2015



Malerarbeiten Fassade BA 1 sind größtenteils abgeschlossen. Kanal und Estrich sind fertig.

Beim BA 2 ist Dach und Flachdach fertig und die Fenster sind eingebaut.

Zu Weihnachten liegen wir genau im Terminplan. Jetzt freuen wir uns auf ein paar ruhigere Tage. Frohe Weihnachten!!



Baustand am 05.12.2015



Malerarbeiten Fassade BA 1 laufen. Der Kanal wird verlegt.

Innen arbeitet in Teilbereichen noch der Estrichleger.

Beim BA 2 ist das Dach fertig und die Fenster sind eingebaut. Die Flachdachabdichtung läuft.


Baustand am 16.11.2015



Im 1. Bauabschnitt laufen Innen- und Aussenputz aus, Flachdachabdichtung und Estrich. Der Maler beginnt.

Beim 2. Bauabschnitt wurde heute der Dachstuhl aufgestellt.


Baustand am 31.10.2015



Im 1. Bauabschnitt laufen Innen- und Aussenputz, Flachdachabdichtung und Estrich.

Beim 2. Bauabschnitt ist das Erdgeschoss und das 1. Obergeschoss gemauert und die Decke über 1.OG ist aufgelegt.


Baustand am 13.10.2015



Im 1. Bauabschnitt laufen noch Installationsarbeiten, der Innenputz wird eingebaut.

Beim 2. Bauabschnitt ist der Keller komplett fertig und im Erdgeschoss wird mit dem Mauerwerk begonnen.


Baustand am 21.09.2015



Fenster und Tiefgaragenrampe im BA 1 sind fertig, Installationen laufen

Beim 2. Bauabschnitt ist die Bodenplatte für den höheren Keller bereits betoniert.


Baustand am 01.09.2015



Weils so schnell geht - gleich noch ein Foto: Fenstermontage schon weit fortgeschritten, Bodenplatte für den Keller (unterer Bereich) im 2.Bauabschnitt wird betoniert.

Die Wände der Tiefgaragenrampe werden betoniert.


Baustand am 31.08.2015



Der Dachstuhl ist eingedeckt, der Spengler ist fertig.

Die Wände der Tiefgaragenrampe werden betoniert - und: die Fensterbauer rücken an!


Baustand am 22.08.2015



Der Dachstuhl ist eingeschalt, und die Fläche fertig eingelattet. Der Spengler kann kommen.

Für den Bauabschnitt 2 ist der Aushub abgeschlossen und der Unterbau hergerichtet. Die Bodenplatte der Aufzugsunterfahrt wird als erstes Bauteil betoniert.


Baustand am 18.08.2015



Es geht Schlag auf Schlag. Der Dachstuhl wird innerhalb nur eines einzigen Tages komplett aufgestellt.


Baustand am 11.08.2015



Das Penthouse ist fertig gemauert. Pünktlich zum Straubinger Volksfest wird die Betondecke über dem Penthouse betoniert. Bei mehr als 35 Grad verdienen sich die Bauarbeiter ihren Urlaub!


Baustand am 06.08.2015



Das Penthouse wird gemauert. Vorbereitungen für BA 2 laufen. Die Tiefgarage wird verfüllt und der Humus auf die Tiefgarage umgelagert.


Baustand am 31.07.2015



Decke über 1. OG ist fertig betoniert. Im Westteil wird bereits das Penthouse gemauert. Vorbereitungen für BA 2 laufen.


Baustand am 23.07.2015



Das Obergeschoss im Westbereich ist fertig. Im Osten werden noch die Innenwände gemauert. Die TG-Rampe ist ausgehoben.


Baustand am 13.07.2015



Das Obergeschoss im Westbereich wird schon gemauert. Die Betondecke im Osten folgt Ende KW 29.




Baustand am 11.07.2015



Das Erdgeschoss ist fertig und die Betondecke mitsamt Balkonen im mittleren Bereich bei den Wohnungen 0.1-0.3 betoniert. Die Baukräne wurden mittlerweile auch umgesetzt.




Baustand am 30.06.2015



Im Erdgeschoss werden die Innenwände in den einzelnen Wohnungen gemauert.

Die Arbeitsräume im Westen und Norden sind verfüllt und die Drainage und Dämmung ist eingebaut. Bald kommt die Betondecke.




Baustand am 18.06.2015



Die Tiefgaragendecke und die Decke über dem Keller sind fertig betoniert.

Im Erdgeschoss wird schon fleissig an den Aussenwänden im Westen und Norden und den westlichen Innenwänden gemauert.




Baustand am 07.06.2015



Schalung TG - Decke und Schalung für KG-Decke sind fertig, Bewehrungsarbeiten für TG-Decke und Unterzüge laufen. Die TG-Decke wird aus ca. 170 cbm Beton und 30 Tonnen Baustahl gebaut.




Baustand am 03.06.2015



Schalung TG - Decke wird aufgestellt, Schalung für KG-Decke (Spar_Schalung unter Dämmung) wird aufgebaut




Baustand am 25.05.2015



Betonieren Tiefgaragen-Außenwand, Mauern Innenwände Keller und Schallschutzwände




Baustand am 19.05.2015



Betonieren Süd-West-Ecke Tiefgaragen-Außenwand und erste Tiefgaragen-Stützen, Mauern Innenwände Keller und Schallschutzwände bei Treppenhaus, Bitumen-Abdichtung Keller




Baustand am 12.05.2015



Bei sommerlichem Wetter wurde heute die Bodenplatte der Tiefgarage betoniert. Platz für 20 Autos auf 600 qm. Die Oberfläche wurde geglättet und gehärtet. Außerdem wurde der zweite Aufzug eingeschalt und die Ziegelwände im Keller begonnen.




Baustand am 09.05.2015



Der erste Aufzug wird geschalt und betoniert.




Baustand am 07.05.2015



Montage der Doppelwand-elemente für die Innenkellerwände und Bewehrung für TG-Bodenplatte




Baustand am 30.04.2015



Montage der Doppelwand-elemente für die Kellerwände




Baustand am 29.04.2015



Bodenplatte unter Wohnhaus-Keller ist fertig, Bewehrung für Bodenplatte TG wird eingebaut. Beginn Montage der Doppelwandelemente für die Kellerwände




Baustand am 25.04.2015



Betonieren der Bodenplatte unter dem Kellerbereich Wohnhaus sowie der Betonsauberkeitsschicht unter der Tiefgarage




Baustand am 23.04.2015



Bewehrungsarbeiten für die Bodenplatte unter dem Keller.




Baustand am 21.04.2015



Die Fundamente TG und Bodenplatten der Aufzugsunterfahrten sind betoniert. Unter dem Kellerbereich wird die Betonsauberkeitsschicht eingebracht.




Baustand am 17.04.2015



Der Aushub für die Einzelfundamente unter der Tiefgarage und die 3 Aufzugsunterfahrten wird gemacht. Die Bewehrung für die Fundamente und Stützen ist fertig.




Baustand am 14.04.2015



Vorbereiten des Planums mit Kiesschicht im Bereich unter dem Keller Wohnhaus (grauer Bereich).




Baustand am 05.04.2015



Leider hat auch unsere Baustelle vom Orkan "Niklas" was abbekommen. Böschungssicherungen und Böschungen bedürfen nach Ostern einer Überarbeitung.




Baustand am 30.03.2015



Offizieller Spatenstich mit MdL Josef Zellmeier, Landrat Josef Laumer, Bürgermeister Heinrich Stenzel.

Bei stürmischem Aprilwetter wurde zusammen mit Investoren, Politikern und Firmen auf einen unfallfreien Bauablauf angestoßen. Vielen Dank an das Team vom "Jedermann" in Strasskirchen und die "Bayerischen Kopfgeldjäger", welche für eine zünftige Stimmung sorgten.




Baustand am 24.03.2015

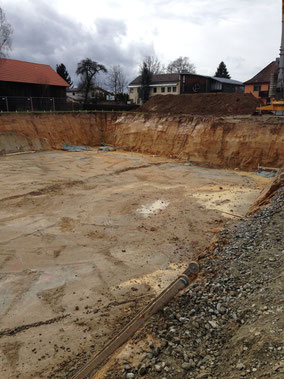

Der Aushub für Keller und Tiefgarage ist beendet.





Baustand am 18.03.2015



Eine Länge der Tiefgarage ist ausgehoben.





Baubeginn am 16.03.2015



Vom 16.03. bis 31.03.2015 werden die Erdarbeiten ausgeführt.




Aushub: ca. 5.500 cbm, das entspricht in etwa 550 bis 600 LKW-Ladungen Erdreich.
